Renforcer une conduite de 2 m de diamètre sans tranchée : retour sur un chantier EDF
Les points clés du chantier
- 530 mètres de conduite réhabilités sans excavation, intervention entièrement réalisée depuis l’intérieur.
- Des fenêtres de construction resserrées et tensions sur la chaîne d’approvisionnement, maîtrisées dans le pilotage du projet.
- 7 couches successives de composite PRFC, du primaire époxy à la finition top-coat.
- Un chantier distingué par le Trophée de la sécurité d’EDF, saluant l’exemplarité en prévention et sécurité
Dans le cadre de la transition d’une centrale thermique au fioul vers une alimentation au gaz naturel pour Électricité de France (EDF), nos équipes ont piloté la réhabilitation de plus de 530 mètres linéaires de conduite en béton armé. ETANDEX intervenait en tant qu’entreprise générale du projet.
Cette opération s’inscrivait dans un contexte industriel exigeant, avec un objectif clair : restaurer la capacité structurelle de l’ouvrage sans recourir à des excavations lourdes ni immobiliser durablement l’installation.
Une réhabilitation réalisée depuis l’intérieur de la conduite

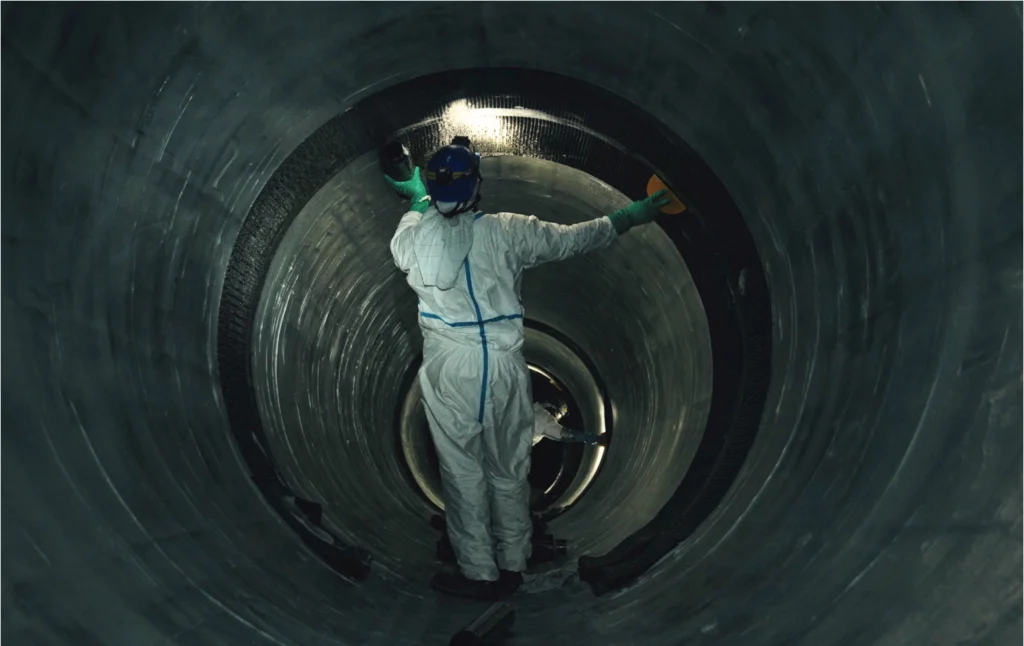

La solution retenue consistait à intervenir depuis l’intérieur de la canalisation, sans excavation sur l’ensemble du tracé, afin de créer une nouvelle coque structurelle autoportante en composite PRFC (polymère renforcé de fibres de carbone), associant fibres de carbone, fibres de verre et résine époxy.

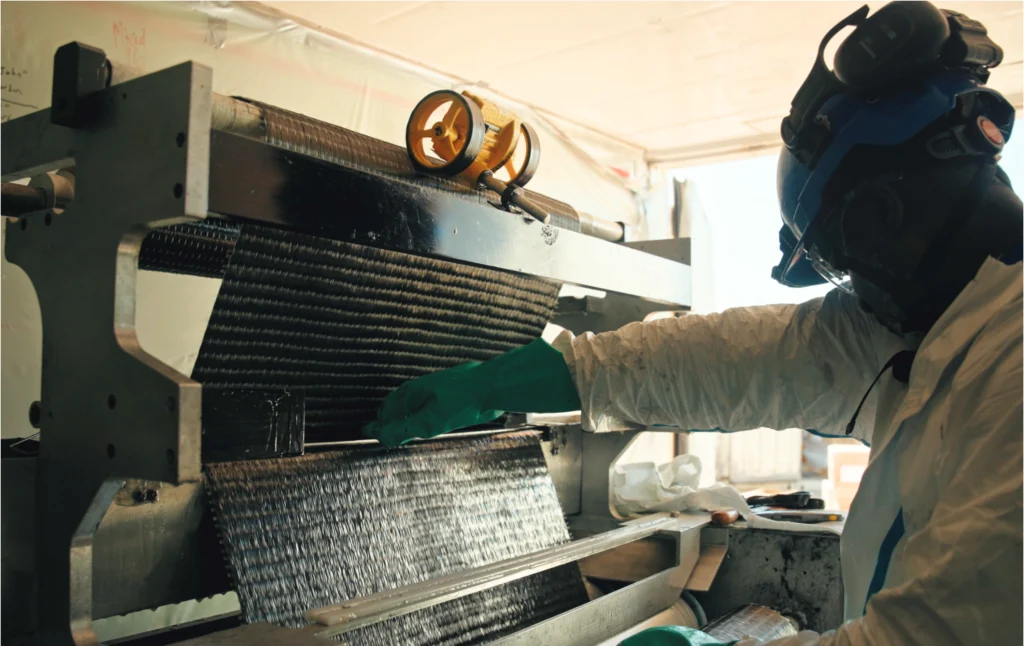

Les tissus de carbone et de verre, préimprégnés de façon mécanisée, ont été acheminés à l’intérieur de la conduite puis appliqués couche après couche par les équipes ETANDEX et celles de Structural Preservation Systems, spécialistes de ce type de technologie.
Du primaire époxy jusqu’à la finition top-coat, 7 couches successives ont été mises en œuvre afin d’assurer la durabilité de l’installation, classée pour la protection de l’environnement.
Une opération récompensée par EDF
Au-delà de la solution technique retenue, cette opération a mobilisé les compétences d’ETANDEX en matière de pilotage de chantier, de coordination des intervenants et de maîtrise des exigences de sécurité. Le chantier a d’ailleurs été distingué par le Trophée de la sécurité d’EDF, reconnaissant l’engagement des équipes pour la réalisation d’un chantier exemplaire sur le plan de la prévention et de la sécurité.
Des défis au-delà de la technique
Au-delà du dimensionnement de l’ouvrage, le chantier a nécessité de composer avec plusieurs contraintes : fenêtres de construction resserrées et des tensions sur la chaîne d’approvisionnement.
L’obtention des certifications nécessaires ainsi que le respect des réglementations locales ont représenté une part importante du pilotage du projet, au même titre que la performance du système composite mis en œuvre.

Une référence publiée dans la littérature technique internationale
Ce retour d’expérience a fait l’objet d’un chapitre co-écrit par Erik Vimond, Directeur Ingénierie d’ETANDEX, avec Atilana Bolton, Stan Boshart, Adrian Muela, Brent Bass et Rasko Ojdrovic.
Le texte a été publié le 7 août 2025 dans les actes de la conférence Pipelines 2025 de l’American Society of Civil Engineers (ASCE), sous le titre :
« Trenchless Pipeline Structural Renewal in the South of France«
Cette publication revient en détail sur les choix techniques, les contraintes d’exécution et les stratégies de gestion de projet qui ont permis de mener cette opération de réhabilitation sans tranchée jusqu’à son terme.
👉 Consulter le chapitre sur ASCE Library : https://doi.org/10.1061/9780784486375.014
👉 Disponible sur Research Gate également : cliquez sur ce lien
ETANDEX remercie l’ensemble des équipes et partenaires ayant contribué à la réussite de cette opération. Pour mieux comprendre les défis de ce chantier et les solutions mises en œuvre, découvrez la vidéo de chantier ci-dessous :
