Parking silo SNCF : un délai divisé par deux grâce à la projection à chaud

Date de l’article :
Temps de lecture : 5 min
etandex

Les points clés du chantier

  • Un délai à diviser par deux : 3 semaines au lieu de 6.
  • Un pilotage en temps réel : chaque zone contrôlée pendant l’application.
  • Une forte cadence d’application : 1 500 m² projetés par jour.
  • Une qualité maîtrisée : aucun écart de dosage ni reprise.
  • Une pénibilité réduite pour les équipes grâce la projection mécanisée

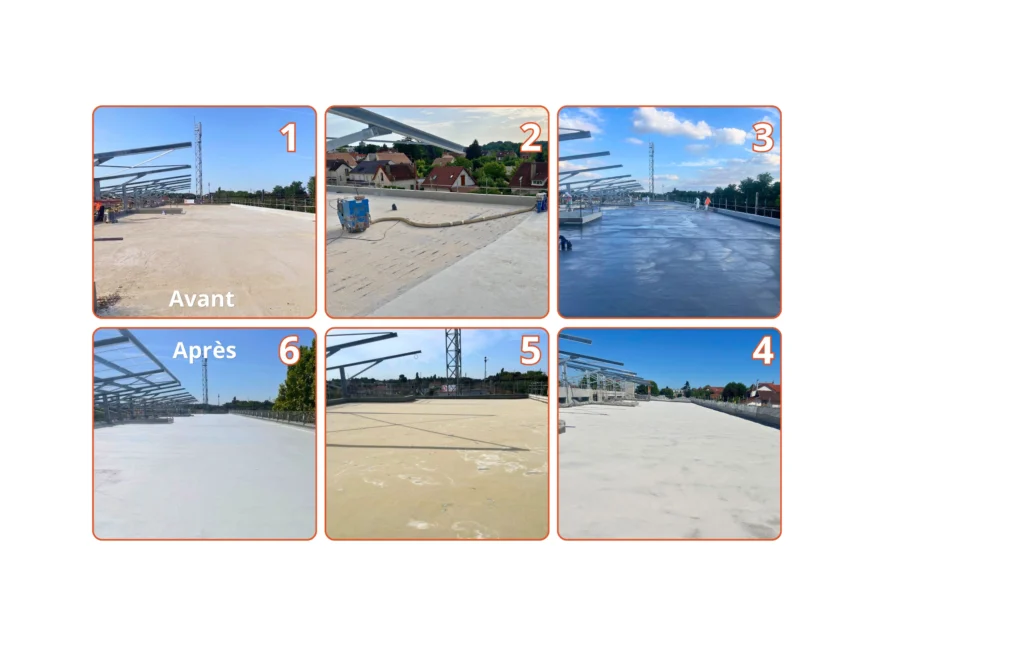

Sur le parking silo de la gare de Saint-Michel-sur-Orge, Étandex intervenait en sous-traitance de Demathieu Bard pour le compte de la SNCF. La solution technique envisagée initialement était une étanchéité bitumineuse traditionnelle.

En phase de préparation, nos équipes ont proposé une alternative : un Système d’Étanchéité Liquide (SEL) à base de résine polyuréthane bicomposant sans solvant, à prise instantanée, mis en œuvre par projection à chaud avec finition CA30. Au vu du gain de temps et de qualité, Le client a validé ce changement de procédé.

Une alternative au bitume pour accélérer la mise en œuvre


Ce nouveau choix de solution et de technique d’application n’aurait pas suffi à lui seul à diviser le délai d’exécution par deux. Le gain de délai observé sur l’opération résulte de la combinaison du procédé Protheane AC et de l’organisation mécanisée du chantier : la résine projetée a permis d’augmenter fortement la productivité potentielle, tandis que le plan de maillage et le suivi digital en temps réel ont permis de sécuriser cette cadence et de garantir la qualité d’exécution.

« Le passage à la résine projetée à chaud a changé la donne sur ce chantier. Le plan de maillage nous donne un repère clair sur le terrain : chaque équipe sait exactement où elle en est par rapport à l’objectif du jour. Avec le suivi en direct sur notre outil interne, on voit tout de suite si une zone s’écarte du dosage prévu, et on ajuste sur place.»

Yacine SAHEB, Ingénieur Travaux, ETANDEX

etandex

Le plan de maillage au cœur du pilotage chantier

Avant le démarrage de la projection, la surface du parking a donc été découpée en zones de la toiture-terrasse et a été identifiée et numérotée, avec sa surface propre et son objectif de quantité de résine à appliquer.Ce découpage sert de référentiel tout au long du chantier et permet de comparer ce qui est prévu et ce qui est réellement consommé, zone par zone.

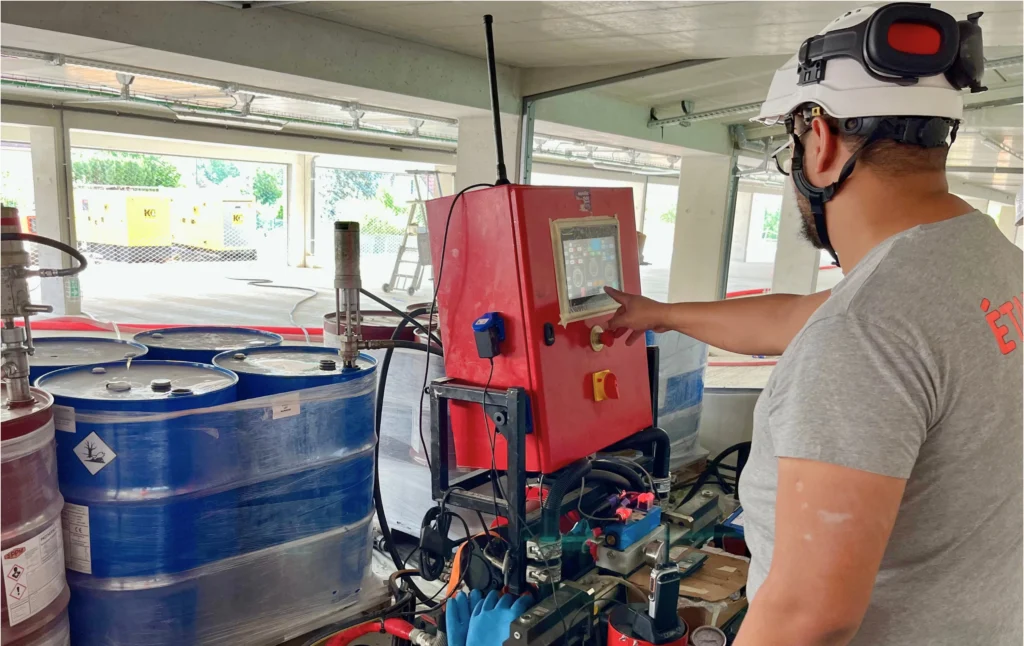

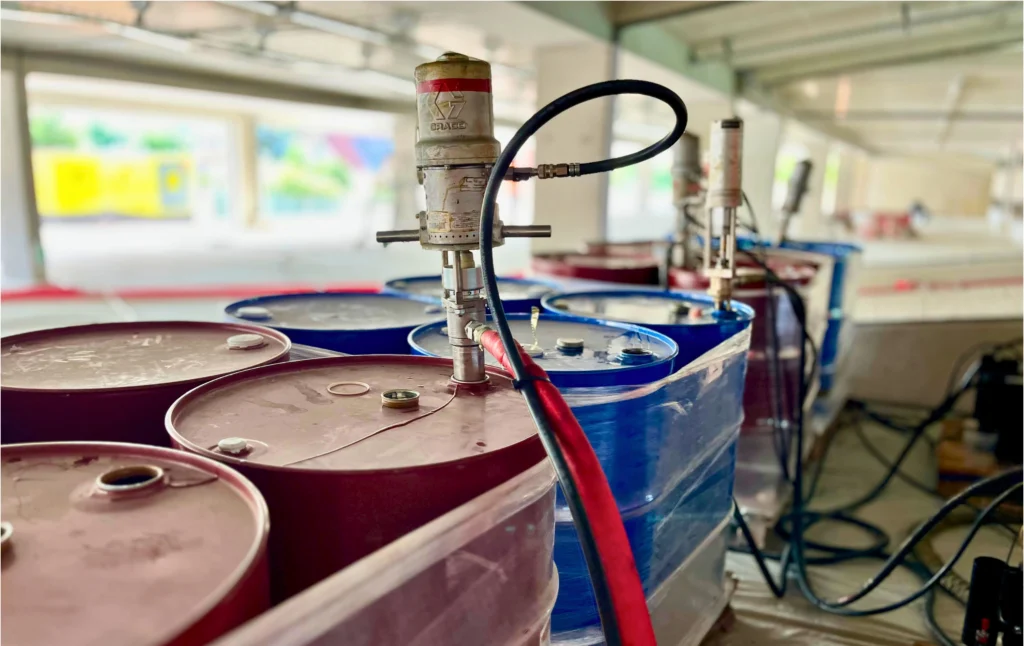

Les deux machines CASTOR développées par ETANDEX n’étaient pas disponibles au démarrage du chantier (l’une intervenant sur un autre site, l’autre en attente de réception de pièces). Nos équipes ont donc piloté la projection afin de maintenir la cadence et la qualité attendues, le tout assuré par le plan de maillage et l’outil digital.

etandex

Ce plan de maillage n’a de valeur que s’il est confronté à ce qui se passe réellement sur le chantier. Pendant la projection, nos équipes ont assuré un suivi en direct, zone par zone, à l’aide d’un outil digital :

  • Détection des écarts d’application
  • Suivi de cadence : la comparaison en continu entre le rythme de projection réel et le rythme théorique du maillage permet d’ajuster la rotation des équipes

L’outil ayant également été pensé et développé en interne, il reflète directement la logique du plan de maillage utilisé sur nos chantiers Etandex.

C’est cette boucle courte (maillage – projection – contrôle immédiat – ajustement) qui a permis de tenir une cadence de 1 500 m² projetés par jour, soit 3 000 m² traités en deux jours. Ce rythme dépasse nettement ce qu’une application manuelle permettrait sur ce type de support, et s’est tenu sans dérive de dosage ni reprise.

Mécaniser pour réduire la pénibilité des interventions

La mécanisation de la projection a également un effet direct sur la pénibilité du poste. Une application manuelle de résine sur une telle surface implique des gestes répétitifs prolongés à l’origine de troubles musculosquelettiques (TMS). La projection mécanisée réduit cette charge physique répétitive : les compagnons pilotent et accompagnent la machine plutôt que d’appliquer la résine geste par geste sur l’intégralité de la surface.

Les chiffres clés du chantier

etandex
  • 1 500 m² projetés mécaniquement par jour
  • 3 000 m² traités en 2 jours
  • 2 machines de projection mobilisées
  • Délai ETANDEX : de 3 semaines, au lieu de 6 prévues initialement

En résumé

Sur ce chantier, l’adoption du Prothéane AC projeté à chaud, combinée à un pilotage précis des zones de projection, a permis de transformer un objectif ambitieux en résultat concret : un délai divisé par deux, une étanchéité homogène et durable, et des conditions d’intervention plus favorables pour les équipes !

ETANDEX remercie l’ensemble des équipes mobilisées sur cette opération, ainsi que Demathieu Bard et la SNCF, pour leur confiance et la qualité de la collaboration tout au long du chantier.

Client final : SNCF
Entreprise générale : Demathieu Bard
Lieu : Saint-Michel-sur-Orge (Essonne)
Intervention ETANDEX : étanchéité du parking silo, en sous-traitance de Demathieu Bard
